某框架桥封闭引道深基坑施工方案_secret

格式:pdf

大小:212KB

页数: 5页

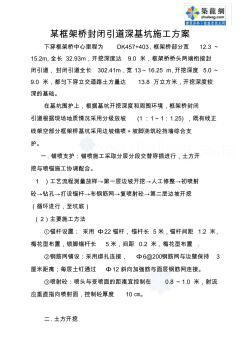

某框架桥封闭引道深基坑施工方案 下穿框架桥中心里程为 DK457+403,框架桥部分宽 12.3 ~ 15.2m,全长 32.93m,开挖深度达 9.0 米,框架桥桥头两端衔接封 闭引道,封闭引道全长 302.41m,宽 13~16.25 m,开挖深度 5.0~ 9.0 米,都匀下穿立交道路土方量达 13.8 万立方米,开挖深度较 深的基础。 在基坑围护上,根据基坑开挖深度和周围环境,框架桥封闭 引道根据现场地质情况采用分级放坡 (1:1~1:1.25) ,既有线正 线架空部分框架桥基坑采用边坡锚喷+坡脚浇筑砼挡墙综合支 护。 一 . 锚喷支护:锚喷施工采取分层分段交替穿插进行,土方开 挖与喷锚施工协调配合。 1 )工艺流程测量放样→第一层边坡开挖→人工修整→初喷射 砼→钻孔→打设锚杆→布钢筋网→复喷射砼→第二层边坡开挖 (循环进行,至坑底) (2)主要施工方法 ①锚杆设置: 采用

某框架桥封闭引道深基坑施工方案_secret

格式:pdf

大小:212KB

页数: 5页

某框架桥封闭引道深基坑施工方案 下穿框架桥中心里程为 DK457+403,框架桥部分宽 12.3 ~ 15.2m,全长 32.93m,开挖深度达 9.0 米,框架桥桥头两端衔接封 闭引道,封闭引道全长 302.41m,宽 13~16.25 m,开挖深度 5.0~ 9.0 米,都匀下穿立交道路土方量达 13.8 万立方米,开挖深度较 深的基础。 在基坑围护上,根据基坑开挖深度和周围环境,框架桥封闭 引道根据现场地质情况采用分级放坡 (1:1~1:1.25) ,既有线正 线架空部分框架桥基坑采用边坡锚喷+坡脚浇筑砼挡墙综合支 护。 一 . 锚喷支护:锚喷施工采取分层分段交替穿插进行,土方开 挖与喷锚施工协调配合。 1 )工艺流程测量放样→第一层边坡开挖→人工修整→初喷射 砼→钻孔→打设锚杆→布钢筋网→复喷射砼→第二层边坡开挖 (循环进行,至坑底) (2)主要施工方法 ①锚杆设置: 采用
