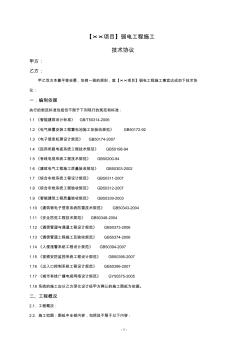

- 1 - 【××项目】弱电工程施工 技术协议 甲方: 乙方: 甲乙双方本着平等自愿,协商一致的原则,就【××项目】弱电工程施工事宜达成如下技术协 议: 一.编制依据 执行的规范标准包括但不限于下列现行的规范和标准: 1.1 《智能建筑设计标准》 GB/T50314-2006 1.2 《电气装置安装工程蓄电池施工及验收规范》 GB50172-92 1.3 《电子信息机房设计规范》 GB50174-2007 1.4 《民用闭路电视系统工程技术规范》 GB50198-94 1.5 《有线电视系统工程技术规范》 GB50200-94 1.6 《建筑电气工程施工质量验收规范》 GB50303-2002 1.7 《综合布线系统工程设计规范》 GB50311-2007 1.8 《综合布线系统工程验收规范》 GB50312-2007 1.9 《智能建筑工程质量验收规范》 GB50339
编号: 001 分部工程施工技术总结 单位工程名称: 德阳市旌阳区人民渠 46-2#支渠灾后重建Ⅲ标段 分部工程名称: 第一分部( K10+000-k11+200 ) 2010年 4 月 22 日 1.分部工程概况 开完工日期 2010 年 1 月 2 日开工, 2010 年 1 月 28日竣工 主要工程量 土石方开挖 598.00m 3、土方回填 363.80 m 3、混凝土浇筑 335.49 m 3、混凝土砖砌筑 194.13 m 3 、抹面 2373.75 m 2 。 2.施工过程 本分部工程主要内容有: 土石方开挖及回填、 钢筋混凝土及混凝土、混凝土砖砌筑、渠 墙砂浆抹面。 施工经过: 一、土方开挖及回填 (1)施工准备 渠道开挖前先根据技术交底所给定的轴线控制点和高程控制点,对施工区域采用 DS3水 准仪测量仪器设立施工测量控制网。 渠中线控制: 严格保护各弯道转点控制点,
